Глава 06 · 2012 – 2016
Перник · Монтана · Чирпан
Инфраструктурни обекти
06.01 · Депо „Стомана Индъстри“06.02 · Гл. водопровод клон I, Перник06.03 · р. Огоста, Монтана06.04 · ВиК Гита · Свобода · Зетьово
06.01
„Депо за индустриални отпадъци /опасни и неопасни/ на „Стомана Индъстри“ АД – етапно строителство“
- Име на работодател
- „ЩРАБАГ“ ЕАД, гр. София, бул. „Цариградско шосе“ 115 Г, Бизнесцентър „Мегапарк“, ет. 8
- Заемана длъжност
- Проектов ръководител и Главен обектов ръководител
Основни дейности и отговорности
- Комуникация с Възложителя / Резидент инженера, Независимия строителен надзор, Проектантите, Подизпълнителите, Доставчиците
- Организиране на проектната документация, така че да отговаря на изискванията на нормативната уредба и местните институции, с резултат получаване на Разрешение за строеж
- Цялостно препроектиране с цел оптимизиране на инвестиционните разходи, както и отстраняване на недостатъци в одобрения проект
- Запитване, преговаряне и договориране с подизпълнители
- Управление на работата на строителната площадка; управление на проекта; контрол на графика, осигуряване на съответствие със стандартите за качество; мониторинг на прогреса на работата
- Изготвяне и организиране на проектната документация от започване на строителните дейности с резултат получаване на Разрешение за ползване, в това число изготвяне на Актове за СМР на обектите по Наредба 3, съгласно ЗУТ – Акт 5, 6, 7, 12, 14 и Протоколи за изпитания
- Мерки по безопасност и здраве
- Финансови резултати
- 179 000 m² – Депо за индустриални отпадъци, заедно с прилежащата инфраструктура
- 77 500 m³ – изкопни дейности
- 8 300 m³ – насип с глина
- 16 300 m² – геосинтетични изолационни материали (бентонитова рогозка 5 kg/m², ПЕВП мембрана 2 mm, геотекстил 800 г/m²)
- 6 500 m³ – дренажен камък
- 12 500 m³ – насип с чакъл / шлака
- 300 m³ – асфалтови дейности
- 660 m – ПЕВП тръби Ø400 ÷ 560 от дренажната система
- 4 200 m – ПЕВП тръби Ø50 ÷ 350 от водопроводните мрежи
- ПСОВ за инфилтратни води – контейнерна инсталация на принципа на обратната осмоза
- Метално хале – 35,0 m / 17,5 m / 7,4 m
- Експлоатационен път – 1 270 m
- Дренажни канавки (монолитни бетонови корита 40/40/60 см) – 1 655 m
- Ограда – 2 105 m
- Автомобилна везна – 60 т
- Входна конзола плъзгаща врата – 10 m
- Съоръжение за измиване на гумите
- Система за оросяване на отпадъците
- ПЕВП шахти – Ø1200 ÷ 1800, H = 2,0 ÷ 4,0 m
- Помпени станции – 5 бр.
- Шахта утаител – стоманобетонова конструкция с изолация от ПЕВП мембрана
- Засаждане на дървета и храсти – 1 450 дървета и 2 600 храста
- Електрически мрежи
06.02
„Реконструкция на Главен водопроводен клон І – гр. Перник, във връзка с изграждане на депо за опасни и неопасни отпадъци в района на фирма „Стомана Индъстри““
- Име на работодател
- „ЩРАБАГ“ ЕАД, гр. София, бул. „Цариградско шосе“ 115 Г, Бизнесцентър „Мегапарк“, ет. 8
- Заемана длъжност
- Проектов ръководител и Главен обектов ръководител
Основни дейности и отговорности
- Комуникация с Възложителя / Резидент инженера, Независимия строителен надзор, Проектантите, Подизпълнителите, Доставчиците
- Организиране на проектната документация, така че да отговаря на изискванията на нормативната уредба и местните институции, с резултат получаване на Разрешение за строеж
- Цялостно препроектиране с цел оптимизиране на инвестиционните разходи, както и отстраняване на недостатъци в одобрения проект
- Запитване, преговаряне и договориране с подизпълнители
- Управление на работата на строителната площадка; управление на проекта; контрол на графика, осигуряване на съответствие със стандартите за качество; мониторинг на прогреса на работата
- Изготвяне и организиране на проектната документация от започване на строителните дейности с резултат получаване на Разрешение за ползване, в това число изготвяне на Актове за СМР на обектите по Наредба 3, съгласно ЗУТ – Акт 5, 6, 7, 12, 14 и Протоколи за изпитания
- Мерки по безопасност и здраве
- Финансови резултати
- 179 m – полагане и монтаж на стоманени тръби Ø1220/10 – изместване на Главен водопроводен клон І на град Перник (включително направа на изолация на обекта, 100% рентгенов контрол на заварките, стоманобетонов проходим колектор, ревизионна шахта, изпразнителни тръбопроводи, превключване на трасе)
06.03
„Корекция на речното корито на река Огоста в гр. Монтана“
- Име на работодател
- „ЩРАБАГ“ ЕАД, гр. София, бул. „Цариградско шосе“ 115 Г, Бизнесцентър „Мегапарк“, ет. 8
- Заемана длъжност
- Проектов ръководител и Главен обектов ръководител
Основни дейности и отговорности
- Комуникация с Възложителя, Независимия строителен надзор, Проектантите, Подизпълнителите, Доставчиците
- Запитване, преговаряне и договориране с подизпълнители
- Управление на работата на строителната площадка; управление на проекта; контрол на графика, осигуряване на съответствие със стандартите за качество; мониторинг на прогреса на работата
- Финансови резултати
- 420 m – изграждане на подпорни стоманобетонови стени с височина 3 m по двата бряга
- 800 m – корекция на речното корито по всеки бряг
- 825 m³ – бетон В25
- 97 m³ – бетон В10
- 2 906 m² – кофраж
- 44 570 кг – армировка
- 53 000 m³ – изкопни работи
06.04
„Изпълнение на СМР на обект: Реконструкция / рехабилитация на водопроводна мрежа в селата Гита, Свобода и Зетьово на територията на община Чирпан“
- Име на работодател
- „ЩРАБАГ“ ЕАД, гр. София, бул. „Цариградско шосе“ 115 Г, Бизнесцентър „Мегапарк“, ет. 8
- Заемана длъжност
- Проектов ръководител и Главен обектов ръководител
Основни дейности и отговорности
- Комуникация с Възложителя, Независимия строителен надзор, Подизпълнителите, Доставчиците
- Запитване, преговаряне и договориране с подизпълнители
- Управление на работата на строителната площадка; управление на проекта; контрол на графика, осигуряване на съответствие със стандартите за качество; мониторинг на прогреса на работата
- Изготвяне и организиране на проектната документация от започване на строителните дейности с резултат получаване на Разрешение за ползване, в това число изготвяне на Актове за СМР на обектите по Наредба 3, съгласно ЗУТ – Акт 5, 6, 7, 12, 14 и Протоколи за изпитания
- Финансови резултати
- Изготвяне на обосновките срещу обжалване на решението на Възложителя за възлагане на обществена поръчка
- Изготвяне на анекси към Договор за консорциум и приложенията към тях

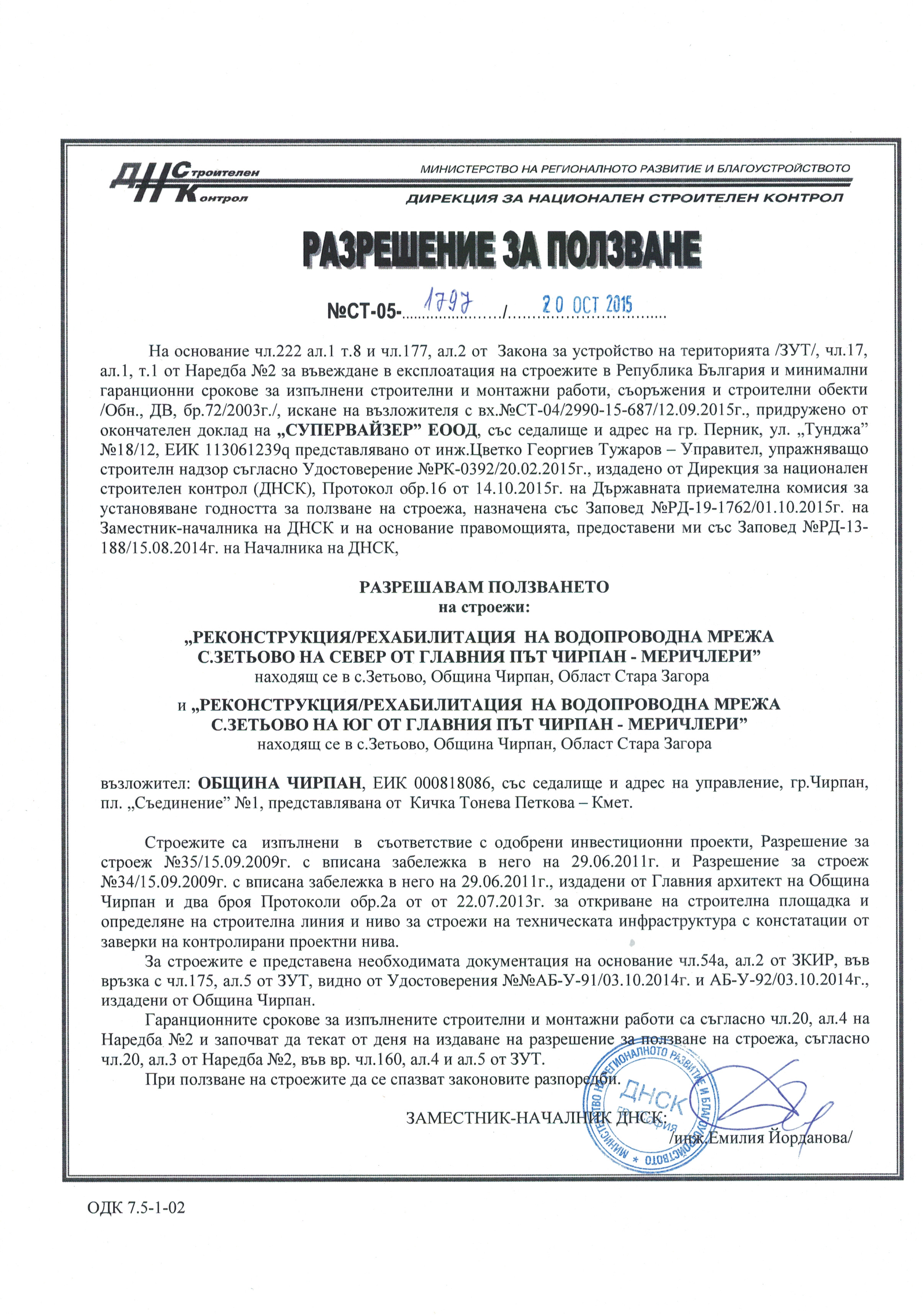

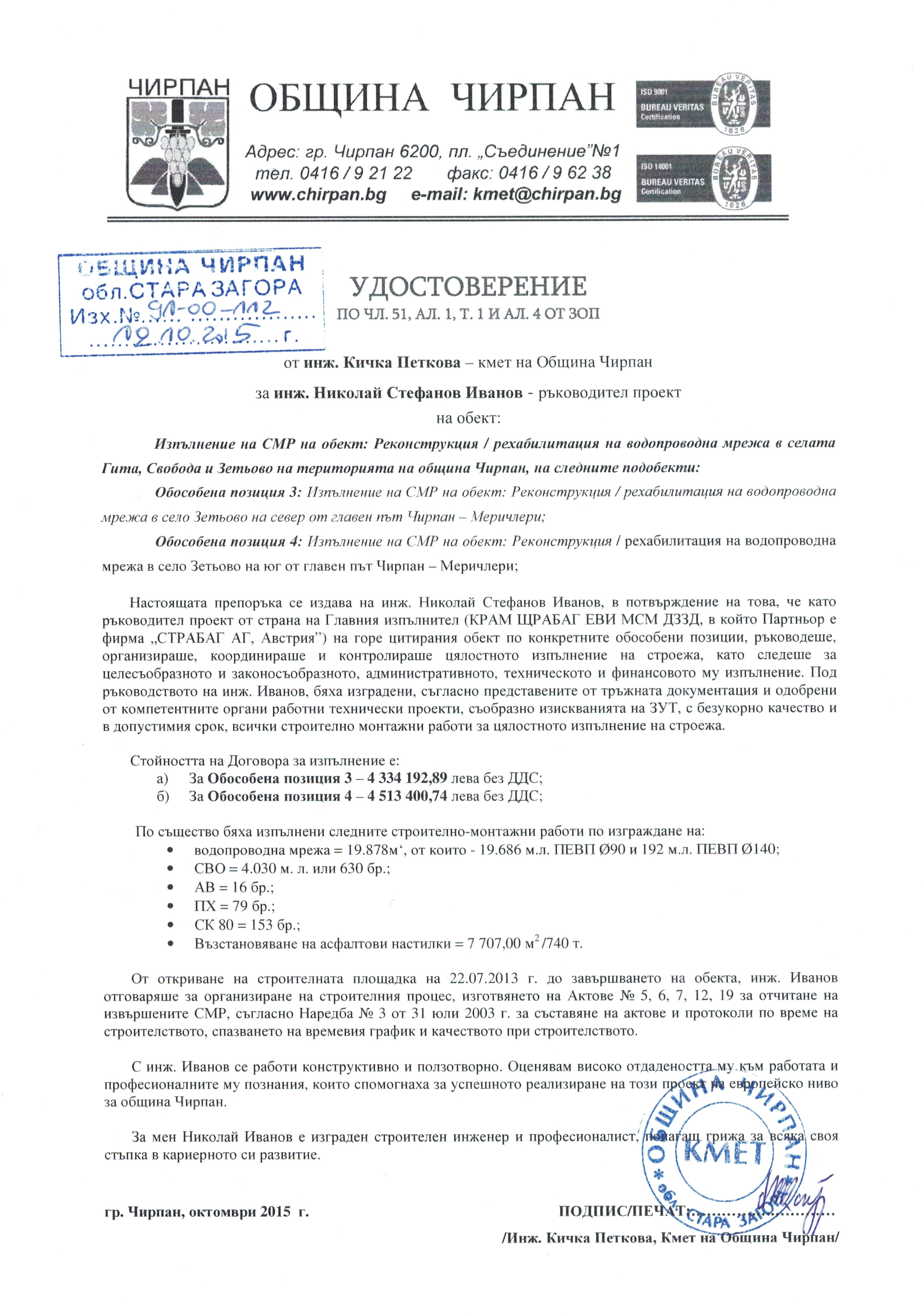

Включително: „Реконструкция / рехабилитация на водопроводна мрежа в село Зетьово на север от главен път Чирпан – Меричлери“ и „…на юг от главен път Чирпан – Меричлери“:
- 19 727 m – полагане на ПЕВП тръби на челна заварка в открити изкопи Ø90
- 190 m – полагане на ПЕВП тръби на челна заварка в открити изкопи Ø140
- 656 бр. – сградни водопроводни отклонения
- 16 бр. – автоматични въздушници
- 80 бр. – пожарни хидранта
- 152 бр. – спирателни кранове
